Ход строительства

Сентябрь 2026

31 октября 2026 г.

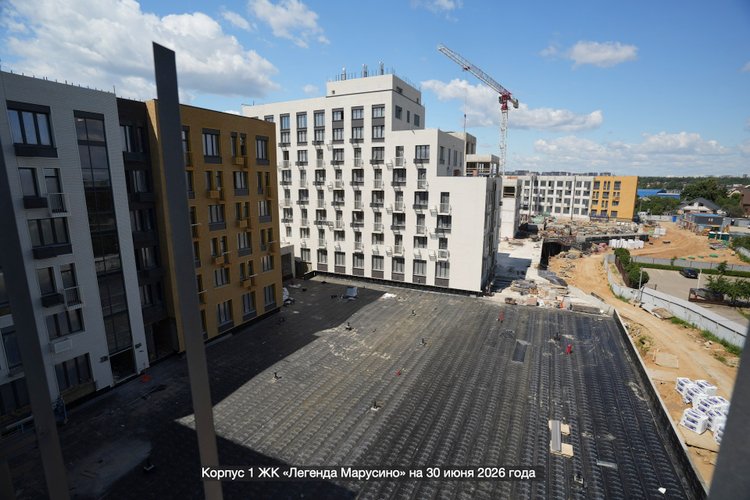

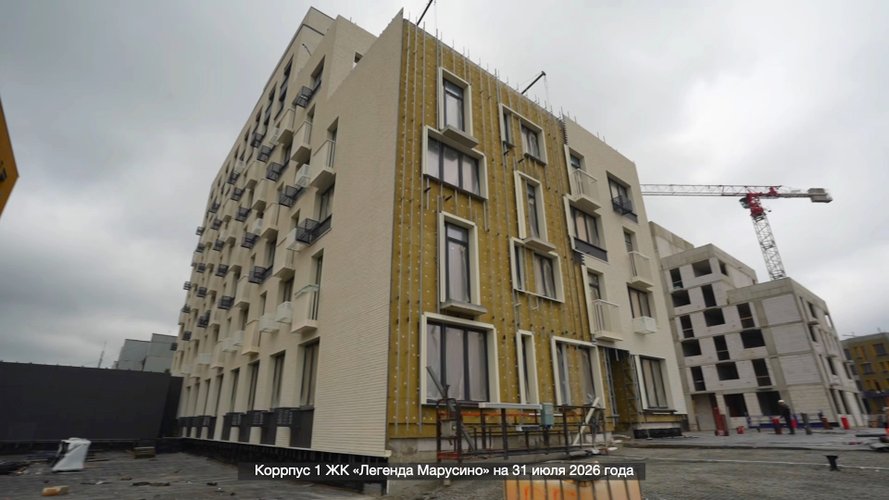

Корпус 1. Секция 4-3-2-1:

  1. Монолитные работы 1, 2, 3, 4 секции завершены на 100%;

  2. Монолитные работы паркинга завершены на 100%;

  3. Выполнены работы по внутренней кладке стен – 100%;

  4. Выполнены работы по кладке наружных стен – 100%;

  5. Выполнены работы по устройству кровли – 100%;

  6. Выполнены работы по устройству кровли паркинга – 100%;

  7. Выполнены работы по устройству окон – 100%;

  8. Выполнены работы по устройству фасадов – 95%;

  9. Выполнены работы по устройству витражных конструкций – 80%;

  10. Выполнены работы по устройству системы вентиляции (воздуховоды) – 95%;

  11. Выполнены работы по устройству системы отопления (трубная разводка) – 80%;

  12. Выполнены работы по устройству внутренних систем водоснабжения/водоотведения (трубная разводка) – 95%;

  13. Выполнены работы по монтажу теплового оборудования ИТП – 90%

  14. Выполнены работы по монтажу технологического оборудования котельной – 90%

  15. Выполнены работы по устройству систем электроснабжения и освещения – 60%

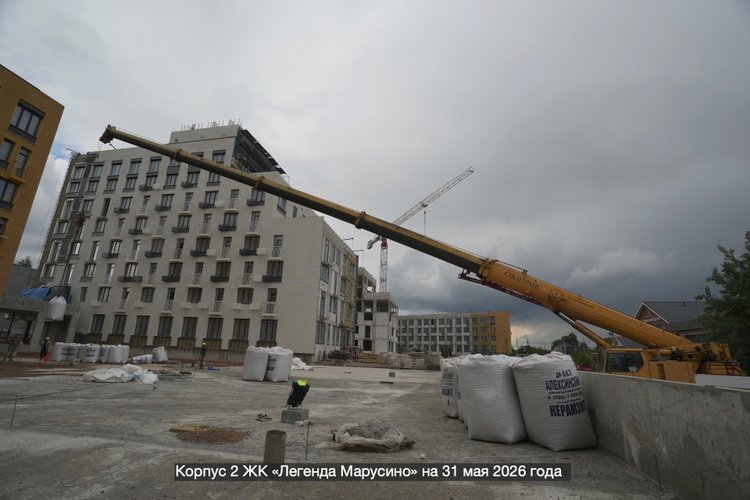

Корпус 2. Секция 5-4-3-2-1:

  1. Монолитные работы 1, 2, 3, 4, 5 секции завершены на 100%;

  2. Выполнены работы по бетонированию паркинга – 100%;

  3. Выполнены работы по кладке наружных стен – 100%;

  4. Выполнены работы по внутренней кладке стен – 100%;

  5. Выполнены работы по устройству кровли – 100%;

  6. Выполнены работы по устройству кровли паркинга – 95%;

  7. Выполнены работы по устройству окон – 100%;

  8. Выполнены работы по устройству фасадов – 80%;

  9. Выполнены работы по устройству витражных конструкций – 70%;

  10. Выполнены работы по устройству системы вентиляции (воздуховоды) – 85%;

  11. Выполнены работы по устройству внутренних систем водоснабжения/водоотведения (трубная разводка) – 85 %;

  12. Выполнены работы по устройству системы отопления (трубная разводка) – 85%;

  13. Выполнены работы по устройству наружных сетей водоснабжения – 95%;

  14. Выполнены работы по устройству наружных сетей ливневой, хозяйственно-бытовой канализации – 95%;

  15. Выполнены работы по устройству систем электроснабжения и освещения – 60%

Наружные инженерные сети и коммуникации:

  1. Выполнены работы по устройству наружных сетей водоснабжения – 95%;

  2. Выполнены работы по устройству наружных сетей ливневой, хозяйственно-бытовой канализации – 95%;

  3. Выполнены внеплощадочные сети ливневой канализации и ЛОС – 95%

  4. Выполнены работы по устройству внутриплощадочной сети газоснабжения – 95%

  5. Выполнены работы по устройству внутриплощадочной сети электроснабжения и освещения – 70%

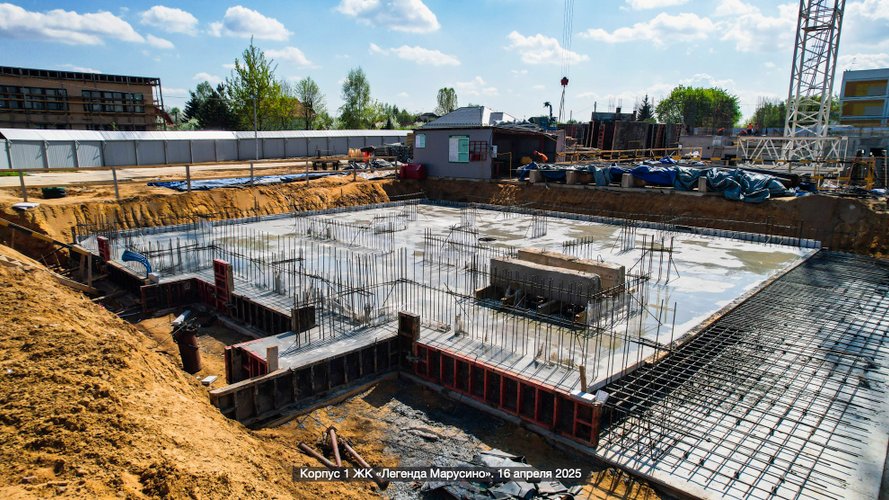

  • Ход строительства на 28 апреля 2025

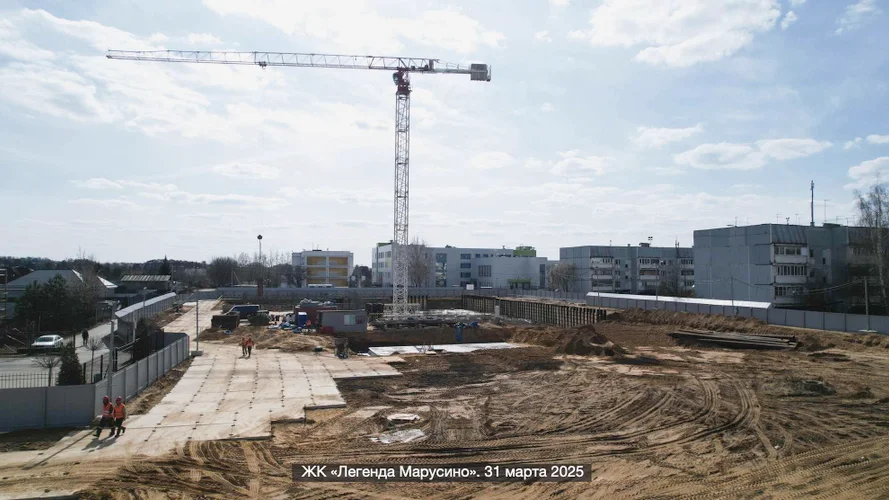

  • Ход строительства на 25 марта 2025
